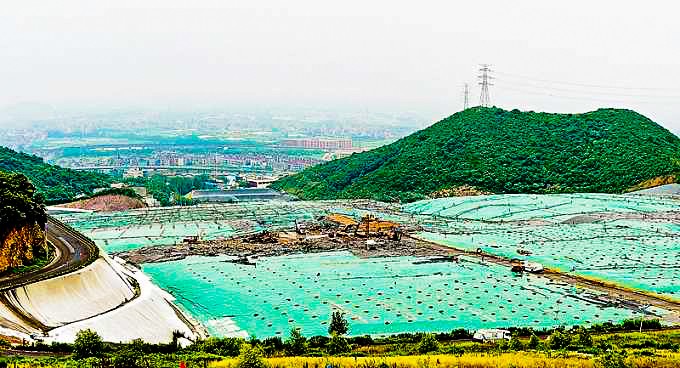

近年來,杭州市第二垃圾填埋場日填埋量不斷增加,堆體安全和環境風險日趨增大。為應對這一嚴峻問題,杭州市第二垃圾填埋場安全運營壩體加固工程及時啟動,并在日前完成竣工初步驗收正式投入使用。
明康咨詢作為本項目的監理單位,在項目的建設過程中終堅持嚴格把關、嚴格管理,認真組織溝通協調,確保組織溝通協調,確保工程項目的保質保量完成。
作為國內垃圾填埋場首個大型壩體加固加高工程,為確保該工程的按時保質完成,項目團隊主要采取了以下措施:
精準設計,完善施工方案
借助浙江大學科研力量,確定壩體加固、反壓體堆載設計等技術指標;同時,邀請同濟大學、華東勘察設計研究院等資深專家進行詳細論證,確保技術可行。
精心組織,克服施工困難
克服沼氣泄漏、滲瀝液外溢污染環境的風險和邊施工邊填埋作業的難點,做好了事前預防和事中控制。
精誠監督,保證施工質量
壩體加固加高工程共分67層填土,累計進行壓實度檢測138次,沉降及位移監測24次。
精細管理,確保施工安全
2018年,面對杭州五次臺風、暴雨天氣,明康咨詢協同市環境集團通過在不同標高反壓施工階段采取自中部向南北兩側分層填筑和由南向北分層填筑方式,設置各層臨時排水溝,做到清污分流,實現施工全過程無安全事故、質量事故和環境污染事故。
在市有關部門的指導支持下,該工程于2019年1月初提前建成,并于2月底完成竣工初步驗收后正式投入使用。該工程的順利完工投產,顯著提高了填埋場堆體整體穩定性,提高了填埋沼氣收集率,改善了周邊空氣環境質量,并在國內垃圾填埋場治理中起到了示范作用,也為明康咨詢?cè)谶_(dá)成“成為國內一流的監理和咨詢企業”這一目標的道路上添磚加瓦。
明康咨詢作為本項目的監理單位,在項目的建設過程中終堅持嚴格把關、嚴格管理,認真組織溝通協調,確保組織溝通協調,確保工程項目的保質保量完成。
作為國內垃圾填埋場首個大型壩體加固加高工程,為確保該工程的按時保質完成,項目團隊主要采取了以下措施:
精準設計,完善施工方案借助浙江大學科研力量,確定壩體加固、反壓體堆載設計等技術指標;同時,邀請同濟大學、華東勘察設計研究院等資深專家進行詳細論證,確保技術可行。
精心組織,克服施工困難克服沼氣泄漏、滲瀝液外溢污染環境的風險和邊施工邊填埋作業的難點,做好了事前預防和事中控制。
精誠監督,保證施工質量壩體加固加高工程共分67層填土,累計進行壓實度檢測138次,沉降及位移監測24次。
精細管理,確保施工安全2018年,面對杭州五次臺風、暴雨天氣,明康咨詢協同市環境集團通過在不同標高反壓施工階段采取自中部向南北兩側分層填筑和由南向北分層填筑方式,設置各層臨時排水溝,做到清污分流,實現施工全過程無安全事故、質量事故和環境污染事故。
在市有關部門的指導支持下,該工程于2019年1月初提前建成,并于2月底完成竣工初步驗收后正式投入使用。該工程的順利完工投產,顯著提高了填埋場堆體整體穩定性,提高了填埋沼氣收集率,改善了周邊空氣環境質量,并在國內垃圾填埋場治理中起到了示范作用,也為明康咨詢?cè)谶_(dá)成“成為國內一流的監理和咨詢企業”這一目標的道路上添磚加瓦。
